Внедрение ERP-системы остается одной из самых сложных технологических инициатив. Такой проект затрагивает бизнес-критичные процессы, требует вовлечения сотен пользователей, долго длится и очень дорого стоит. В условиях кризиса и высокой операционной нагрузки компании все реже готовы к полномасштабному внедрению и запуску «большим взрывом».
Оксана Писарук, руководитель проектов департамента 1С ГК «КОРУС Консалтинг» рассказала, как быстро получить бизнес-эффект и минимизировать риски простоя — с помощью поэтапного подхода к реализации ERP-проекта.
Сегодня большинство компаний не готовы стартовать длительные и дорогостоящие ERP-проекты. В условиях неопределенности и сокращения бюджетов бизнес ожидает от ИТ быстрых и измеримых результатов — новая система должна окупиться как можно скорее.
Поэтапное внедрение позволяет решить эту задачу. Эта стратегия представляет из себя приоритизацию функциональных блоков в зависимости от того, насколько критична их автоматизация.
Вместо всего и сразу компания выбирает бизнес-процессы, которые:
Например, сбыт, запасы, логистика или производство. В первую очередь поэтапное внедрение позволяет быстро получить результаты, а также снизить риски сбоев. Но кроме того — распределить финансовую нагрузку на компанию, трудозатраты проектной команды и пользователей, а также упростить контроль над цифровой трансформацией.

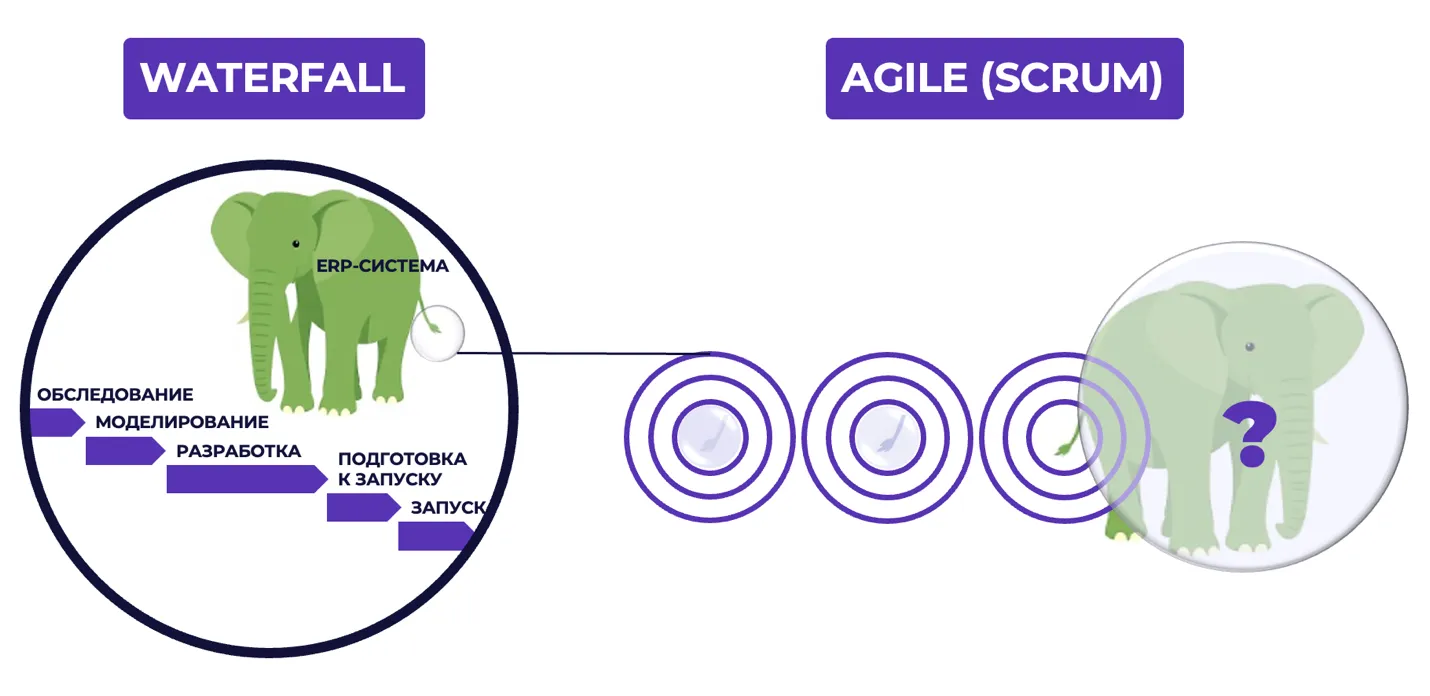

Традиционно внедрение ERP-системы строится по водопадной модели, поскольку чаще всего в таком проекте четкий бизнес-запрос и предсказуемый объем работы. Сначала формируются требования, затем идет разработка, тестирование и только после этого — запуск системы. Чем ближе проект к запуску, тем выше стоимость переделок в случае изменения требований. Этот подход повышает управляемость, но предполагает, что бизнес готов ждать результата длительное время.
Agile-подход, основанный на быстрых итерациях и постоянной обратной связи, в чистом виде редко применим к ERP-проектам. Для внедрения систем, обеспечивающих оперативный и финансовый контуры, недостаточно «быстро выпускать функциональность» — бизнесу нужна предсказуемость и стабильность. Agile актуален, когда нет четкого представления об итоговом продукте и пути его создания.

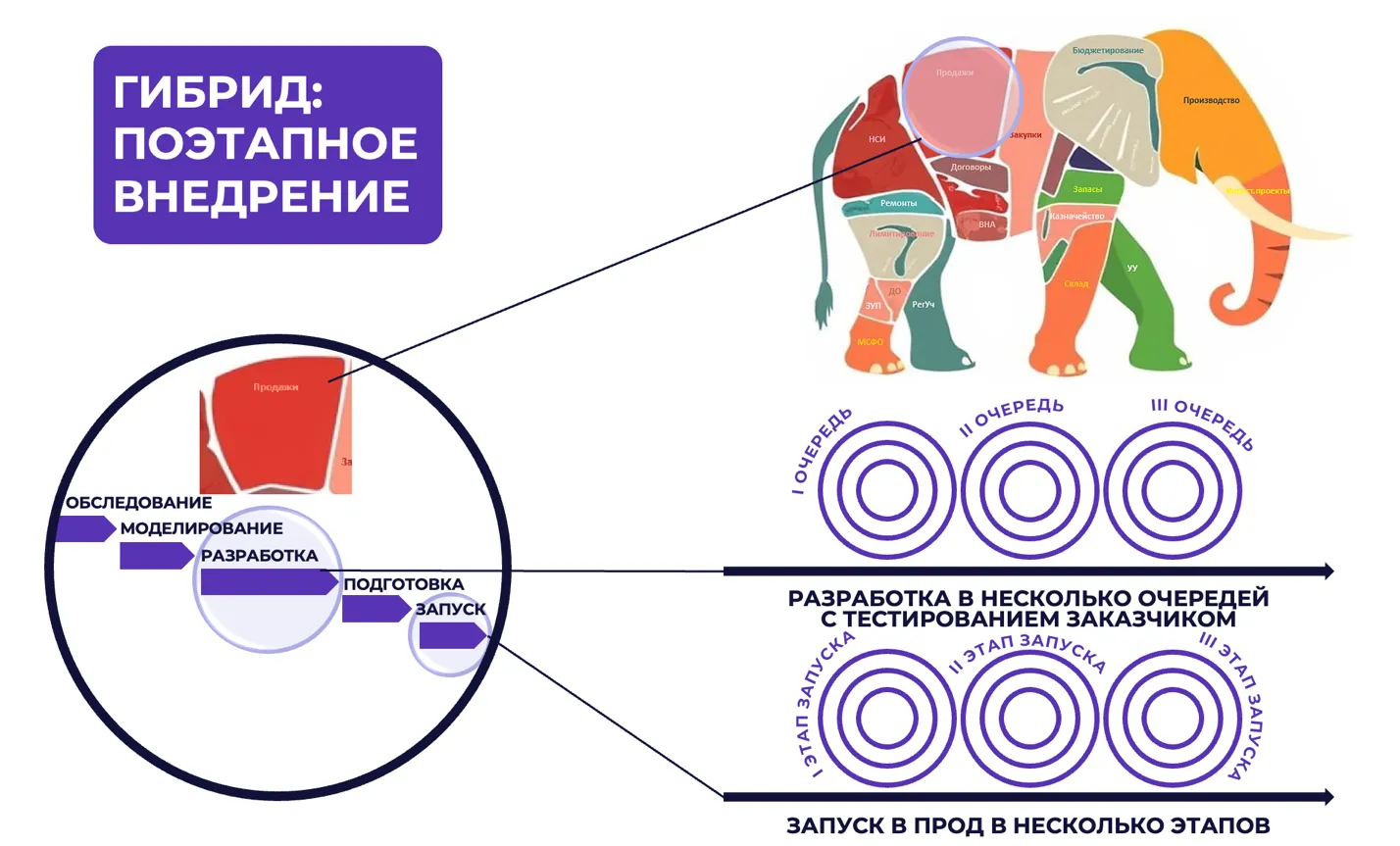

Существует гибрид — каскадная модель с элементами спринта. Структура проекта остается четкой, но функциональный объем делится на несколько циклов (этапов) реализации — компания «ест слона по частям». Мы постепенно знакомим бизнес-пользователей и внутреннюю ИТ-команду компании с новой ERP-системой и тестируем функциональность.
По каждому из циклов заказчик дает обратную связь. За счет этого:
1. Обследование и моделирование
Команда закладывает основу для предсказуемого внедрения, опираясь на водопадную модель. ИТ-специалисты детально планируют проект: формируют целевую архитектуру решения, фиксируют бизнес-требования, делят объем разработки на последовательные очереди.
2. Разработка
Команда адаптирует функциональность продукта и разрабатывает интеграции, используя итеративный подход. Когда очередь завершается, готовый фрагмент проходит тестирование у заказчика. Если необходимы корректировки, команда сразу их согласовывает и реализует, не дожидаясь завершения разработки всего объема.
Параллельно ИТ-специалисты готовят механизмы миграции данных, формируют продуктивную среду (итоговое рабочее окружение) и начинают наполнение нормативно-справочной информации. Заблаговременная подготовка позволяет заранее протестировать загрузку данных, выявить и исправить возможные ошибки. Если отложить эту работу, система рискует выйти в запуск с некорректными остатками, договорами и номенклатурой.
3. Подготовка к запуску
В среднем за месяц до запуска составляется детальный план мероприятий, распределяются задачи между ИТ-партнером и заказчиком, разрабатывается чек-лист. Дополнительно прорабатываются превентивные меры для минимизации рисков остановки бизнес-процессов: временные ограничения на изменения НСИ, приостановка, снижение объема или выполнение части операций заранее.
4. Тестовый запуск
Бизнес-критичные процессы дают самый значимый эффект при автоматизации — и они же сопровождаются очень высокими рисками при запуске системы. В условиях, когда компания не может позволить себе остановку операций даже на несколько часов, запуск нового ИТ-решения становится особенно чувствительным этапом.
В таких проектах команда фокусируется на управлении рисками. При поэтапном запуске ERP-система сперва внедряется на контролируемом контуре. Это может быть ограниченный ассортимент, отдельная группа клиентов или конкретная производственная площадка. Такой запуск позволяет проверить систему в реальных условиях, но без риска для всего бизнеса.
5. Полномасштабный запуск
Ключевое преимущество подхода — возможность выявлять и исправлять ошибки на небольших объемах. Интеграции, данные, поведение системы под нагрузкой, готовность пользователей — все это проверяется до масштабирования. В результате основной запуск проходит в гораздо более спокойном и стабильном режиме с минимальными рисками простоя и финансовых потерь.
6. Стабилизация, сопровождение и развитие ИТ-решения
В первое время после старта система испытывает максимальную нагрузку. Поэтому критически важно обеспечить расширенную поддержку пользователей, выстроить удобные каналы коммуникации и быть готовым при необходимости масштабировать команды сопровождения.
Затем ИТ-команда приступает к развитию ИТ-системы и планирует реализацию следующего функционального блока в рамках поэтапной стратегии внедрения ERP.
Мясоперерабатывающий комплекс «Атяшевский» группы компаний «Талина» — пример бизнеса, для которого остановка процессов недопустима из-за высокой операционной нагрузки. Предприятие включает 4 производственные площадки, реализует продукцию с коротким сроком годности, обрабатывает 500 клиентских заказов и 150 транспортных рейсов в день при более чем 1000 SKU.
В рамках стратегии повышения операционной эффективности «Талина» запланировала внедрение ERP-системы на МПК. Вместе с «КОРУС Консалтинг» компания приняла решение начать с автоматизации бизнес-критичных процессов сбыта — продаж и отгрузок. В качестве Выбрали «1С:ERP. Управление холдингом».
Функция сбыта напрямую влияет на выручку компании, поэтому цена ошибки в проекте была особенно высокой. В пищевой отрасли нельзя «остановить конвейер» — отгрузки идут ежедневно. Сбой в системе означает штрафы, возвраты и потерю доверия торговых сетей.
Чтобы снизить эти риски, МПК «Атяшевский» выбрал гибридный подход к реализации проекта:
Основная функциональность ERP-системы запущена в работу спустя 5 месяцев после старта.
Проект охватил более 300 пользователей. Разработано более 10 обменов с внутренними и внешними системами (продукты SAP, модуль для ФГИС «Меркурий», EDI-сервис и др.).
Реализовано более 300 функциональных требований. Благодаря выбранной стратегии проект удалось выполнить в режиме непрерывных отгрузок на пике сезонного спроса.
Поэтапное внедрение и запуск ERP-решения — это способ сохранить контроль над рисками. Такой подход особенно актуален для компаний, где цена ошибки измеряется часами простоя, штрафами и репутацией.
